一季度青海电网重点工程高质量推进

来源:江源新闻客户端       作者:    发布时间:2026-04-28 08:27    编辑:管理员

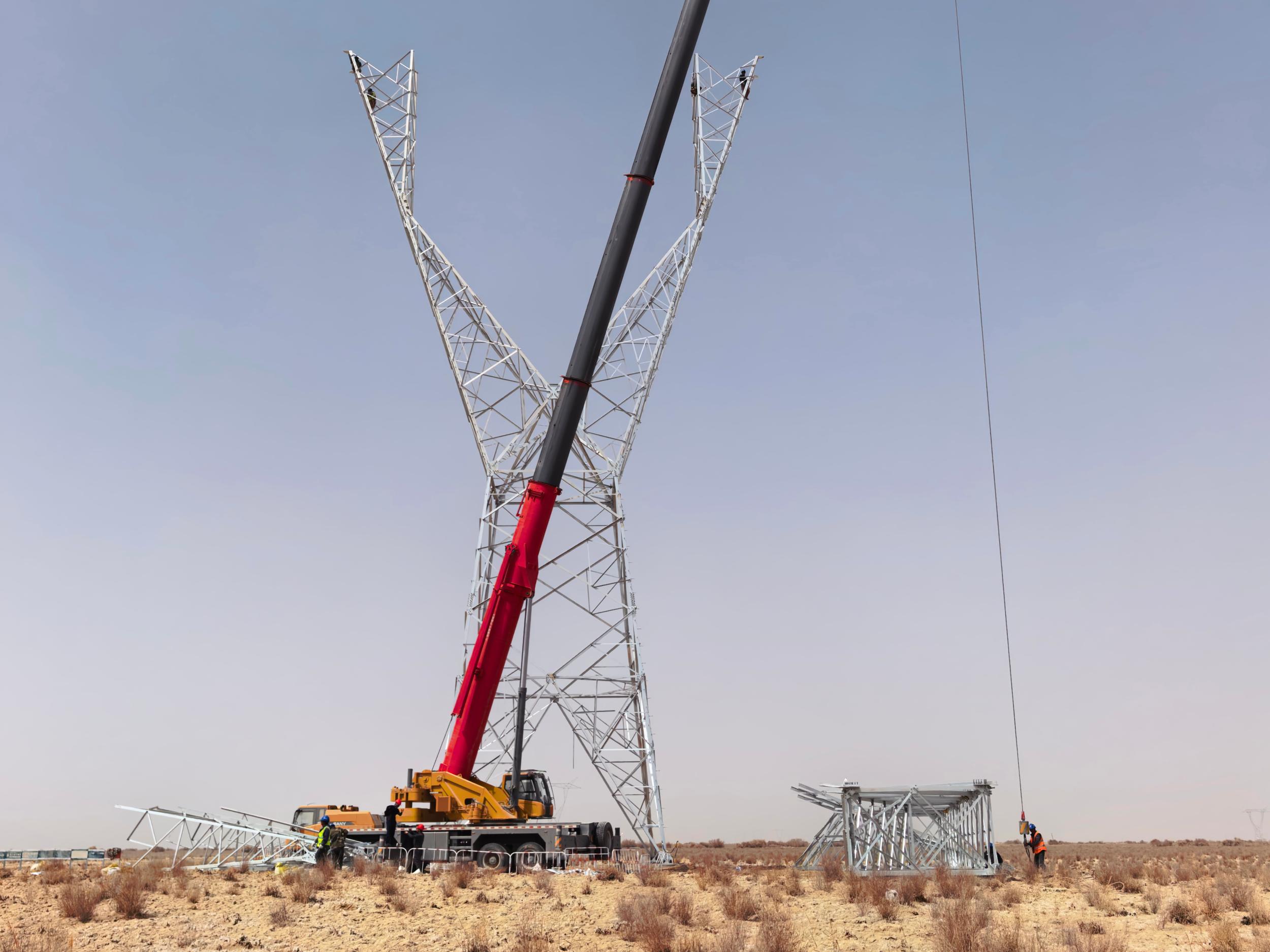

日前,位于海西州德令哈市郊的750千伏东台变电站新建工程现场,一派火热建设场景,主设备基础、主控楼基础、构架基础等关键部位施工同步全面铺开。电网建设人员抓紧施工黄金季节,开足马力加快工程建设,为青海电网全年建设实现良好开局打牢基础。该工程是国家第三批“沙戈荒”大基地重点配套项目,建成后将进一步优化青海海西中西部电网结构,促进海西地区新能源外送,更好支撑青海新能源大规模开发利用。

“十五五”期间,青海是“西电东送”和“沙戈荒”大基地建设主战场,也是新能源增量主要承载地。青海电网发展面临新机遇、新使命。国网青海省电力公司系统谋划,创新电网发展方式,全力推动构建清洁低碳安全高效的能源体系,推进“三横六纵、交叉立体三通道”骨干网架建设,打造主配微协同的新型电网平台,为构建新型电力系统夯实基础。

2026年,青海电网全面迈入以特高压建设为骨干网架的新时期,750千伏电网将迎来结构性调整,电网建设规模大、任务重,全年新建及续建35千伏及以上重点工程92项,建设规模线路5842千米,变电容量3885万千伏安。国网青海电力强化战略引领、规划统筹和计划牵引,加强电网建设投资计划执行管控,深化各现场安全管控,扎实开展作业现场标准化建设,全力推进重点工程建设。一季度,53项重点工程实现复工,西宁丝路(政西)110千伏输变电工程顺利投产,青海电网建设实现平稳开局。

为加快推进年度建设任务,今年,国网青海电力创新建管模式,全面建立“重点工程建设指挥部+现场建设指挥部+业主项目部”三级管理体系,推行以“项目集群”为核心的重点工程建设管理模式,保障了工程在建设力量、资源配置等方面的科学调度与整体推进。

在东部、西部、南部各现场指挥部统筹推进下,工程安全、环保、质量、进度齐抓共管,施工难点堵点及时动态协调,现场施工有序、节点可控。750千伏格尔木电厂送出工程、750松如沟输变电工程在冬施结束后即转入年度建设阶段;750千伏卡阳输变电工程建设有序推进,330千伏泽库变电站4月底投运;4月10日,玉树当江荣(巴塘)330千伏变电站110千伏送出工程首基浇筑试点仪式圆满举行……电网工程按计划稳步推进。与此同时,哇让抽蓄电站上水库土石方开挖、大坝填筑等作业陆续展开,工程进入筹建与主体工程叠加施工高峰期;青藏铁路电气化外电配套工程青海330千伏风火山变电站试桩完成,为工程后续推进打下良好基础。

二季度,青海电网进入大规模集中推进攻坚阶段,安全作业风险加大、建设环境复杂。为保障工程安全、环保、优质、高效推进,国网青海电力强化政企协同机制,稳步推进工程建设用地手续,持续抓实现场安全、环保,加强技术创新和课题研究,全面提高工程初设评审质量,加快建成松如沟、格尔木电厂送出等重点工程,全力推进东坝、吉曲、尕羊无电地区大电网延伸工程,确保6月底建成投产。
